ППРК на автокран: когда нужен ППР, что входит и как проверить применимость
ППРК или ППРк — распространённое обозначение проекта производства работ с применением крана. В действующих Федеральных нормах и правилах по подъёмным сооружениям используется термин «проект производства работ» (ППР), а также «технологическая карта» (ТК); отдельный нормативный вид документа с названием «ППРК» в ФНП № 461 не выделен.
Для опасных производственных объектов, подпадающих под ФНП № 461, необходимость ППР определяется не максимальной грузоподъёмностью автокрана и не длительностью смены, а видом и условиями работ. В одних случаях требуется ППР, в других допускается ППР и/или ТК, а для части погрузочно-разгрузочных операций ФНП прямо предусматривают ТК.
Если объект или подъёмное сооружение не входят в область применения ФНП № 461, требования этих правил нельзя автоматически переносить на такую работу как универсальные.

Когда по ФНП № 461 нужен ППР, а когда технологическая карта
Для ОПО в области действия ФНП № 461 граница между ППР и ТК установлена несколькими пунктами правил.
| Сценарий | Какой документ предусматривают ФНП № 461 |
|---|---|
| Строительно-монтажные работы с применением ПС | ППР по п. 98 |
| Погрузочно-разгрузочные работы над действующими коммуникациями, проезжей частью улиц или в стеснённых условиях, когда требуется ограничить зону перемещения ПС и грузов | ППР по п. 98 |
| Монтаж, демонтаж или ремонт оборудования с применением ПС | ППР и/или ТК с учётом специфики работ по п. 98 |
| Другие погрузочно-разгрузочные работы и складирование грузов на базах, складах и открытых площадках, кроме случаев п. 98 | ТК по п. 99 |
| Подъём и перемещение груза несколькими ПС | ППР или ТК по п. 127 |
| Подача грузов в проёмы перекрытий и покрытий | Специально разработанный ППР по п. 162 |
| Монтаж конструкций большой парусности и габаритов, а также монтаж в зоне примыкания к эксплуатируемым зданиям и сооружениям | ППР по п. 163 |
Поэтому правила вида «для крана до определённой тоннажности достаточно ТК» или «если работа занимает одну смену, ППР не нужен» не следуют из ФНП № 461. Сначала определяют область применения правил, затем вид и условия работ.
Что предусматривают в ППР с применением автокрана
Для строительно-монтажных работ пункт 156 ФНП № 461 устанавливает содержание ППР с применением ПС, если соответствующие решения не указаны в проекте организации строительства. В документе, в частности, проверяют соответствие ПС условиям работ по грузоподъёмности, высоте подъёма, вылету и грузовой характеристике, безопасные расстояния, условия работы у котлованов, схемы строповки, места складирования, подъездные пути и мероприятия по безопасному производству работ.
| Узел ППР | Что проверяется |
|---|---|
| Соответствие крана задаче | грузоподъёмность, высота подъёма, вылет и грузовая характеристика конкретного ПС |
| Установка на площадке | расстояния до сетей, ЛЭП, зданий, оборудования, путей движения людей и транспорта |
| Котлованы и откосы | возможность установки с учётом требуемых расстояний и условий площадки |
| Строповка | перечень грузозахватных приспособлений и схемы строповки конкретных грузов |
| Подъезд и складирование | подъездные пути, места и габариты складирования |
| Опасные зоны | границы опасных зон и меры, исключающие попадание людей в опасную зону |
| Организация безопасной работы | условия совместной работы ПС, работа над коммуникациями, ограничения по ветру, связь крановщика и стропальщика и другие условия по п. 159 |

Схема установки должна соответствовать фактической площадке
Установка ПС должна выполняться с учётом руководства по эксплуатации и требований ФНП. Для стреловых кранов правила отдельно требуют подготовленной площадки с учётом категории и характера грунта, соблюдения допустимого уклона, требований к выносным опорам и расстояний до откосов котлованов.
Если фактическая перестановка крана приводит к отступлению от утверждённого ППР или ТК, работать по прежней схеме нельзя: эксплуатация ПС с отступлениями от ППР и ТК не допускается, а изменения в документ вносит его разработчик.
Подготовка основания, котлованы, подъезд и опорная зона отдельно разобраны в материале «Правила установки автокрана».
Схема строповки должна относиться к фактическому грузу
Пункт 156 ФНП № 461 требует указывать перечень применяемых грузозахватных приспособлений и графические схемы строповки грузов. Для монтажа, демонтажа и ремонта оборудования пункт 98 отдельно требует схемы строповки перемещаемых элементов и способы безопасной кантовки.
Общая схема «четыре ветви на груз» сама по себе не подтверждает применимость строповки: нужно сопоставить её с конкретным грузом и используемыми грузозахватными приспособлениями.
Отдельная проверка стропов, углов ветвей и соединительных элементов разобрана в статье «Как выбрать стропы для автокрана».
Какие исходные данные нужны для разработки или проверки ППР
Для подготовки проектных решений фиксируют исходные данные, от которых зависит возможность выполнения подъёма и соответствие фактической работы документу.
- Масса и характеристики груза. На ОПО в области действия ФНП № 461 подъём груза неизвестной массы запрещён. Для проектной проверки должны быть установлены масса, габариты и особенности груза, влияющие на строповку и перемещение.
- Точки забора и подачи. Они задают требуемую геометрию перемещения, вылет и высоту подъёма.
- Фактический автокран и его конфигурация. Проектное решение сопоставляют с грузовой характеристикой и эксплуатационной документацией конкретного ПС. Одна надпись «автокран 25 т» не показывает допустимую массу на нужном вылете.
- Положение крана на площадке. Точка установки определяет рабочий вылет, доступное пространство для опор и взаимное положение крана, груза и препятствий.
- Основание и место под опоры. Для стреловых кранов учитывают состояние площадки, грунт, уклон, откосы котлованов и требования руководства по эксплуатации к выносным опорам.
- Коммуникации и препятствия. В ППР учитывают сети, ЛЭП, здания, оборудование, движение людей и транспорта, подземные коммуникации и другие ограничения, если они относятся к конкретному участку работ.
Работа рядом с линиями электропередачи разобрана в материале «Работа автокрана вблизи ЛЭП».
Почему ППР нельзя автоматически переносить на другой автокран
ППР с применением ПС должен соответствовать фактически устанавливаемому крану по грузоподъёмности, высоте подъёма, вылету и грузовой характеристике. Поэтому совпадение одной паспортной цифры, например максимальной грузоподъёмности, не подтверждает взаимозаменяемость двух моделей.

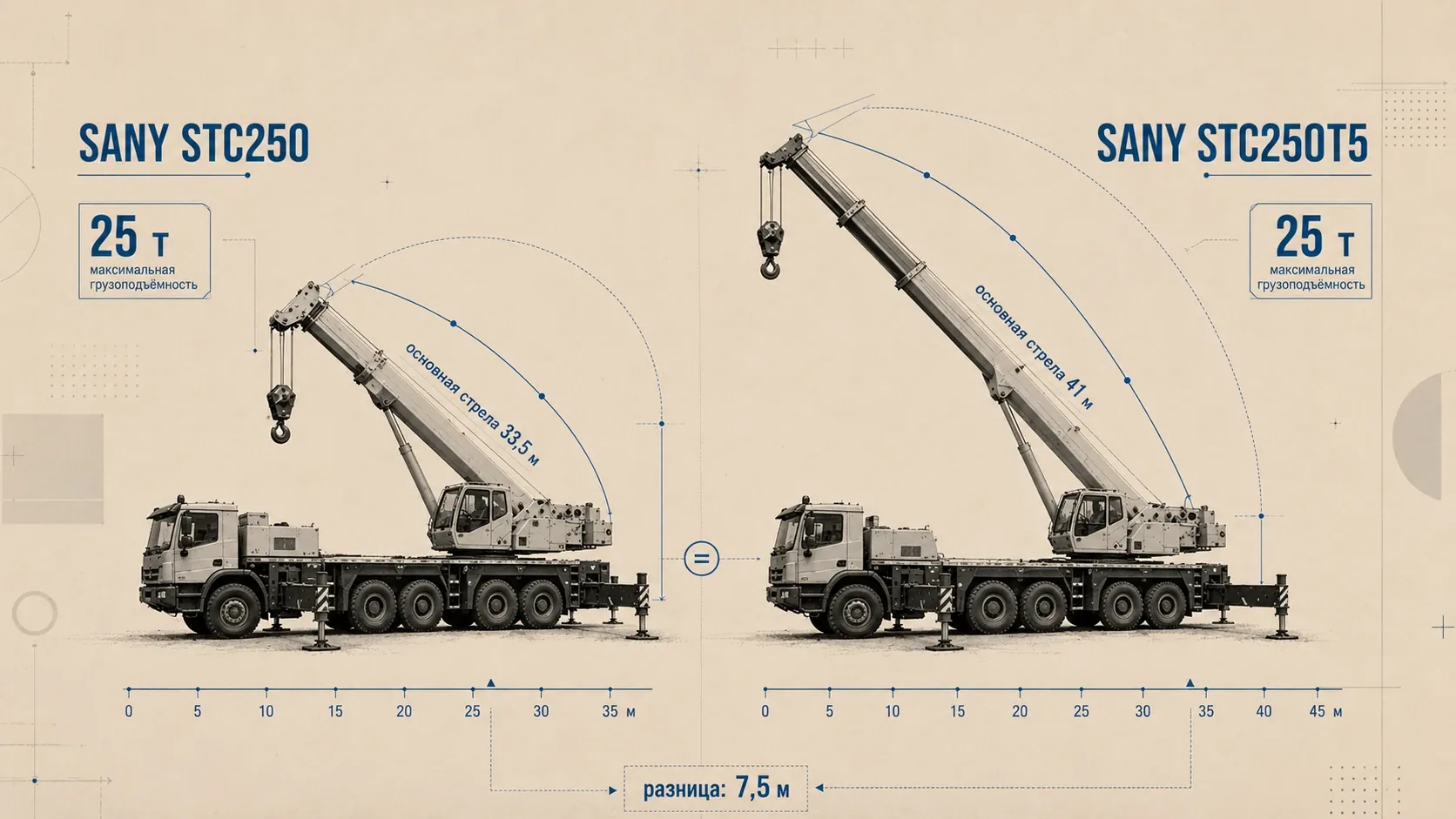

Пример: SANY STC250 и STC250T5
В официальной технической брошюре SANY STC250 указаны максимальная грузоподъёмность 25 т и полностью выдвинутая основная стрела 33,5 м. Для таблицы грузоподъёмности STC250 производитель отдельно задаёт условия, включая полный поперечный вынос опор 6,2 м, работу на 360° и противовес 3,8 т; значения таблицы относятся к ровному и твёрдому основанию.
На официальной странице SANY STC250T5 также указана максимальная грузоподъёмность 25 т, но полностью выдвинутая основная стрела — 41 м.
Разница по длине основной стрелы:
$$ 41 - 33{,}5 = 7{,}5\ \text{м} $$
Даже для STC250 максимальные 25 т не являются грузоподъёмностью на любом рабочем радиусе: load chart показывает разные допустимые массы в зависимости от радиуса и длины стрелы. Следовательно, замену крана проверяют по документации фактической модели и конфигурации, а затем сопоставляют с проектными решениями. Данные одной модификации нельзя автоматически переносить на другую.

Кто разрабатывает, утверждает и изменяет ППР
Для ОПО, на которых действует ФНП № 461, обязанности зависят от конкретного основания применения ППР или ТК.
| Действие | Что установлено ФНП № 461 |
|---|---|
| Разработка ППР для работ по п. 98 | эксплуатирующая или специализированная организация |
| Утверждение ППР и ТК | организация, эксплуатирующая ПС |
| Работа с отступлением от ППР или ТК | не допускается |
| Внесение изменений в ППР или ТК | разработчик соответствующего документа |
| Выдача ППР и ТК на погрузочно-разгрузочные работы | на участки, где будут использоваться ПС, до начала работ |
| Ознакомление с ППР и ТК | до начала работ, под подпись, для категорий работников, перечисленных в п. 158 |
Пункт 98 ФНП № 461 устанавливает утверждение ППР и ТК организацией, эксплуатирующей ПС. Универсального требования согласовывать каждый ППР с территориальным органом Ростехнадзора в этом пункте нет.
Для отдельных условий действуют дополнительные требования. Например, работа стреловых кранов вблизи воздушных линий электропередачи регулируется отдельными требованиями к наряду-допуску и разрешению организации, эксплуатирующей линию, а решения по опасным зонам в отдельных случаях должны согласовываться с владельцем или иным ответственным за соответствующее имущество лицом.
Когда существующий ППР нужно актуализировать
ФНП № 461 не формулируют отдельное универсальное правило «перепроверять ППР при любом изменении». Проверяемый критерий другой: эксплуатация ПС с отступлениями от ППР и ТК не допускается, а изменения вносит разработчик документа.
Поэтому при изменении фактических условий сначала определяют, создаёт ли оно отступление от утверждённых решений.
| Что изменилось | Что сопоставить с действующим ППР / ТК |
|---|---|
| Другая модель или модификация автокрана | грузовая характеристика, длина стрелы, опоры, габариты и рабочая конфигурация |
| Другая точка установки | рабочий вылет, положение опор, траектория перемещения и опасные зоны |
| Изменилось состояние основания | допустимость установки и условия работы выносных опор |
| Появилось новое препятствие | расстояния до стрелы, груза, поворотной части и границ опасной зоны |
| Изменился груз | масса, геометрия, схема строповки и требуемая грузовая характеристика |
| Изменилась организация площадки | проходы людей, движение транспорта, места складирования и ограничения зоны работ |
Рабочая логика:
изменение условий → проверка на отступление от ППР/ТК → при необходимости изменение документа разработчиком → ознакомление персонала и начало работ

6 признаков ППР, который стоит перепроверить
Это практический чек-лист, а не отдельный нормативный перечень ФНП.
| Признак | Почему это требует проверки | Что сопоставить |
|---|---|---|
| Указано только «автокран 25 т» без модели или достаточной идентификации ПС | максимальная грузоподъёмность не заменяет грузовую характеристику конкретного крана | фактический кран, паспорт, РЭ, load chart |
| Не указан или не определяется рабочий вылет | невозможно сопоставить подъём с грузовой характеристикой | положение крана, груз, точка подачи, радиус |
| Кран на схеме стоит не там, где его фактически можно установить | может возникнуть отступление по вылету, опорам, расстояниям и опасным зонам | план площадки, опоры, препятствия, котлованы, коммуникации |
| Схема строповки не относится к фактическому грузу | нельзя подтвердить применимость схемы и грузозахватных приспособлений | груз, точки строповки, СГП |
| Опасная зона показана без исходных условий и связи с проектными решениями | границы опасной зоны должны определяться по требованиям ФНП и конкретным условиям работ | п. 156, приложение № 2, движение людей и транспорта |
| После изменения площадки документ остался прежним | изменение может создать запрещённое отступление от ППР/ТК | затронутые решения и необходимость изменения документа разработчиком |
Нормативная база: что важно не перепутать
ФНП, утверждённые приказом Ростехнадзора от 26.11.2020 № 461, устанавливают требования промышленной безопасности для ОПО, на которых используются ПС, в пределах области применения пунктов 1–3. Приказ Ростехнадзора от 16.04.2026 № 129 вступил в силу 8 июня 2026 года. В части приказа № 461 он продлил срок его действия до 1 сентября 2032 года.
Для погрузочно-разгрузочных работ пункт 157 требует, чтобы ППР и ТК были утверждены эксплуатирующей ПС организацией и выданы на участок до начала ведения работ. Универсального срока «за 5 суток» этот пункт не устанавливает.
Источники
- Приказ Ростехнадзора от 26.11.2020 № 461, ФНП «Правила безопасности опасных производственных объектов, на которых используются подъемные сооружения», п. 1–3, действующая редакция.
- Приказ Ростехнадзора от 26.11.2020 № 461, ФНП, п. 98–134: требования к установке ПС, ППР/ТК, площадке, опорам, котлованам, ЛЭП и производству работ.
- Приказ Ростехнадзора от 26.11.2020 № 461, ФНП, п. 155–163: требования к ППР и ТК с применением ПС, выдача на участок, ознакомление персонала, организация безопасного производства работ.
- Дальневосточное управление Ростехнадзора. Материал надзорной практики с употреблением термина «проект производства работ кранами (ППРк)». 25.07.2025.
- SANY.
STC250 TRUCK CRANE. Официальная техническая брошюра: параметры на стр. 10, условия и таблица грузоподъёмности на стр. 11–12. - SANY.
STC250T5 | 25t Truck Crane. Официальная страница производителя: максимальная грузоподъёмность 25 т, полная длина основной стрелы 41 м. - Приказ Ростехнадзора от 16.04.2026 № 129 «О внесении изменений в некоторые приказы Федеральной службы по экологическому, технологическому и атомному надзору…». Зарегистрирован в Минюсте России 26.05.2026 № 86650; в части приказа № 461 срок действия продлён до 01.09.2032.
Специалисты ООО «ИТТ»
