Как выбрать экскаватор под задачу: рабочая зона, выработка и стоимость

Как выбрать экскаватор под задачу: рабочая зона, выработка и стоимость

Для траншеи, котлована и погрузки грунта могут понадобиться разные экскаваторы. Сначала выбирают подходящий тип техники, а затем проверяют конкретную машину: можно ли установить её на площадке, достанет ли ковш до всех нужных точек и получится ли выполнить объём работ в срок.

Порядок выбора: задача → данные об объекте → рабочая зона и место установки → ковш и навесное оборудование → выработка с учётом вывоза грунта → стоимость заданного объёма работ, включая условия оплаты и сопутствующие расходы.

Сравнивать цены имеет смысл только после проверки обязательных условий. Если машина не подходит или не хватает исходных данных, низкая ставка ничего не решает. При покупке экскаватора в собственный парк дополнительно оценивают его будущую загрузку, обслуживание и полную стоимость владения. Расчёта по одному объекту для покупки недостаточно.

Какой тип экскаватора выбрать для разных работ

Сначала определите, какие машины подходят для нужных работ. Затем проверьте, сможет ли каждая из них работать на конкретной площадке:

Задача Какие машины рассмотреть Когда машина не подходит или данных недостаточно
Узкая траншея на тесной площадке Мини-экскаватор или компактный одноковшовый экскаватор Машина проезжает на площадку, но ковш не достаёт до нужных точек или не хватает места для поворота надстройки
Котлован с большим объёмом грунта Одноковшовый экскаватор с достаточной рабочей зоной и выработкой Негде допустимым образом установить машину, мало места для работы или самосвалы не успевают вывозить рассчитанный объём
Погрузка грунта в самосвалы Одноковшовый экскаватор с подходящими стрелой, рукоятью и ковшом Машина не может выгрузить ковш в нужную точку при заданных вылете и высоте кузова
Работа в нескольких удалённых друг от друга точках Сравнить колёсный и гусеничный экскаваторы Маршрут перемещения или грунт в местах установки не позволяют безопасно выполнить предусмотренные операции
Попеременное копание и фронтальная погрузка Экскаватор-погрузчик или несколько специализированных машин Фронтальная погрузка почти не нужна либо универсальная машина выполняет основные работы дольше и дороже

Если рассматриваете экскаватор-погрузчик, определите, сколько времени займёт каждая операция и сколько потребуется на переход между рабочими положениями. Сравнивайте его со специализированными машинами по стоимости одного и того же результата, а не по количеству рабочих органов.

Что нужно узнать об объекте до выбора экскаватора

Всем поставщикам нужно передать одинаковое задание: какие работы предстоят, сколько грунта нужно разработать и в каких условиях. Заказчик или ответственное лицо сообщает данные площадки, а поставщик подтверждает характеристики конкретной машины и её комплектации.

Что проверить Что известно об объекте Что проверить у экскаватора
Вид и объём работ Копание, планировка, складирование или погрузка; объём каждой операции отдельно Подходит ли рабочее оборудование и как будут выполняться операции
Грунт и другой материал Состав, состояние, плотность, влажность, включения Подходит ли ковш, допустимы ли нагрузки и условия работы
Размеры выемки Глубина, ширина, контур, отметки дна и места стоянки Достаёт ли ковш до рабочих точек по диаграмме выбранной комплектации
Проезд и установка Проезды, препятствия, основание, уклоны, положение у бровки Габариты при перевозке и работе; можно ли установить машину
Выгрузка грунта Место отвала или положение и высота кузова самосвала Вылет, высота и путь движения ковша при разгрузке
Подземные и другие коммуникации Действующие сети, охранные зоны и ограничения работ Можно ли работать по допустимой технологической схеме
Вывоз и сроки Количество самосвалов, их загрузка, длительность рейса и рабочее время Какую выработку ожидать и сколько займёт тот же объём работ

Сравнивайте объёмы грунта в одинаковом состоянии. 100 м³ грунта в естественном залегании и 100 м³ разрыхлённого грунта — не обязательно одинаковая масса материала. Для пересчёта нужны характеристики именно этого грунта. Брать коэффициент разрыхления наугад нельзя.

Какие характеристики экскаватора проверить перед выбором

Характеристика Что нужно выяснить Какой вывод делать нельзя
Эксплуатационная масса и класс Какие машины подходят для первичного отбора и какие есть ограничения доставки? По одной массе нельзя судить об устойчивости установки и выработке
Глубина копания Достаёт ли ковш до проектной отметки? Паспортный максимум не гарантирует, что машина разработает всю выемку
Рабочий вылет Достаёт ли ковш до ближних и дальних точек из выбранного места установки? Максимальный вылет и максимальная глубина не обязательно достигаются одновременно
Высота выгрузки Можно ли разгрузить ковш в нужное место или кузов? Высоту нужно проверять вместе с вылетом и траекторией движения ковша
Ковш и усилие копания Подходят ли они для материала, ширины выемки и допустимых нагрузок? Номинальный объём ковша не означает, что машина выдержит любой полный ковш
Габариты и поворот надстройки Хватит ли места во время работы, а не только для въезда? По транспортной ширине нельзя определить всё пространство для рабочего цикла
Ходовая часть Можно ли передвигаться и устанавливать машину в условиях площадки? Наличие гусениц не доказывает, что грунт выдержит машину
Гидравлика и крепления Можно ли установить и использовать нужную навеску? Одной гидролинии недостаточно для подтверждения совместимости насадки

Экскаваторы одинаковой массы могут различаться стрелой, рукоятью, ковшом и рабочей диаграммой. Поэтому класс массы — только первый ориентир, а не окончательное основание для выбора.

Гусеничный или колёсный экскаватор

Колёсный экскаватор стоит рассмотреть, если работы идут в нескольких местах и машину часто нужно перемещать. Но сначала проверьте, подходит ли маршрут. Гусеничный экскаватор рассматривают при сосредоточенных работах, когда особенно важны свойства ходовой на грунте площадки.

Для обеих машин нужно проверить доставку и передвижение по площадке, несущую способность грунта, уклоны, препятствия, положение у выемки, состояние откосов или их креплений и время на перестановки. Если экскаватор свободно ездит по площадке, это ещё не означает, что ему можно работать у бровки котлована.

Как выбрать ковш под материал и операцию

Ковш выбирают под конкретный материал и вид работ. Его объём нельзя оценивать отдельно от массы грунта в ковше и положения рабочего оборудования. В рекомендациях Volvo CE при подборе ковша учитываются характеристики экскаватора, необходимый вылет, плотность материала и вместимость транспорта.

Работа или материал Что проверить Почему это важно
Плотный или тяжёлый материал Массу полного ковша и допустимые нагрузки Ковш максимального объёма может оказаться слишком тяжёлым с грунтом
Узкая траншея Ширину ковша и нужные размеры траншеи Слишком широкий ковш может заставить вынуть лишний грунт
Планировка Форму ковша и его назначение Самый большой ковш не обязательно даст нужное качество планировки
Погрузка в самосвал Объём и массу грунта в ковше, положение самосвала Ковш должен подходить и экскаватору, и транспорту

Чтобы предварительно определить массу материала в ковше, используют формулу:

$$ m=V\times\rho $$

Здесь (m) — масса материала в тоннах; (V) — фактический объём материала в ковше, м³; ($\rho)$ — его плотность, т/м³. Если грунт разрыхлён, берите плотность именно разрыхлённого грунта. Полученная масса ещё не доказывает, что выбранному экскаватору с конкретным оборудованием разрешено работать с таким ковшом.

Если материал трудно разрабатывать, отдельно проверьте усилие копания и возможности рабочего оборудования. Ни мощность двигателя, ни масса машины сами по себе не показывают, подходит ли сочетание выбранных стрелы, рукояти и ковша.

Когда требуется гидромолот или другая навеска

Для гидромолота, гидробура и другой навески нужно подтвердить совместимость с конкретным экскаватором:

Что проверить Ковш Гидромолот или другая гидравлическая навеска
Для какой работы Материал, ширина и форма выемки Какая операция нужна
Модель и масса Какой ковш указан в документации Модель и масса насадки
Крепление Пальцы или подходящий быстросъёмный механизм Соответствие крепления и соединений
Рабочие нагрузки Разрешено ли сочетание ковша, рукояти и машины Разрешена ли установка насадки на эту машину
Гидравлика Требования рабочего оборудования Требуемый расход, давление и режим работы
Чем подтвердить Документы изготовителя и фактическая комплектация Документы экскаватора и насадки

Если к экскаватору подходит крепление гидромолота, это не значит, что на тех же настройках будет работать гидробур. Для каждой насадки отдельно сверяют необходимый расход и давление масла, режим работы и возможности гидравлики экскаватора с документацией.

Почему экскаватор с подходящими характеристиками может не подойти

Экскаватор может подходить по максимальной глубине копания, вылету и высоте выгрузки, но не справиться с работой из допустимого места установки. Нужно проверить полный путь движения ковша, а не три паспортных максимума по отдельности.

Как проверить рабочую зону на плане площадки

На плане площадки отметьте место установки экскаватора, границы выемки, препятствия, сектор поворота надстройки и место отвала или самосвала. Затем ответьте на четыре вопроса:

  1. Сможет ли экскаватор проехать к месту работ с учётом транспортных габаритов?
  2. Хватит ли места для поворота надстройки и движения рабочего оборудования?
  3. Достанет ли ковш до ближних и дальних точек из выбранного места установки?
  4. Получится ли разгрузить ковш в нужном месте, не выходя за проверенную рабочую зону?

Например, для Caterpillar 304 производитель отдельно указывает транспортные размеры, параметры стандартной и удлинённой рукояти, радиус поворота задней части и рабочие диапазоны. Использовать эти значения можно только для соответствующих комплектаций, названных производителем.

Как проверить глубину и вылет на разрезе

На разрезе покажите высоту площадки, где стоит экскаватор, глубину выемки и расположение всех точек, до которых должен достать ковш. Сопоставьте их с рабочей зоной выбранной машины. Если грунт грузят в самосвал, дополнительно проверьте высоту кузова и положение ковша при выгрузке.

У производителя для Caterpillar 325 в исполнении Tier 4 / Stage V приведены характеристики комплектации со стрелой Reach 5,7 м, рукоятью Reach 2,9 м и ковшом HD 1,19 м³. Для неё указаны три разных значения глубины:

Параметр Значение
Максимальная глубина копания 6700 мм
Максимальная глубина разработки ровного дна длиной 2440 мм 6520 мм
Максимальная глубина копания вертикальной стенки 4880 мм

Эти цифры относятся к разным видам копания на указанной комплектации Caterpillar 325. Даже если максимальная глубина достаточна, ковш не обязательно достанет до всех точек.

Даже у экскаваторов с одинаковой максимальной глубиной могут различаться рабочие диаграммы и допустимые места установки. Например:

Проверка Конфигурация А Конфигурация Б
Максимальная глубина Достаточна Достаточна
Доступ к дальней точке дна из выбранной стоянки Подтверждён рабочей диаграммой Не подтверждён
Выгрузка ковша Подтверждена Нужно другое место установки
Что делать Перейти к остальным проверкам Запросить данные или изменить схему и проверить её заново

Если ковш не достаёт до обязательной точки, выбранное место установки не подходит. Перенос ближе к выемке требует новой проверки рабочей зоны и грунта под машиной.

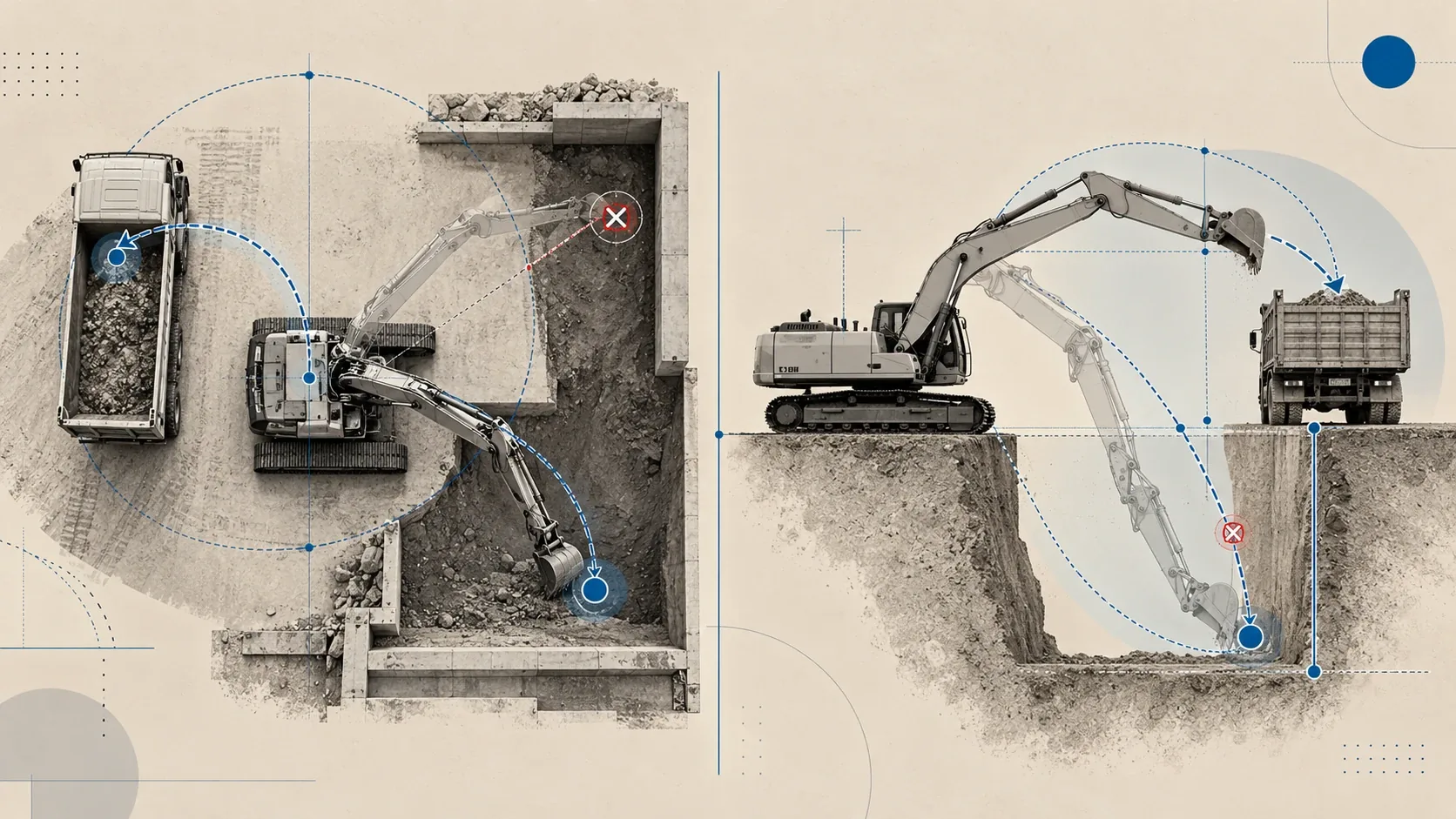

Схема проверки рабочей зоны экскаватора на плане и разрезе: достижимость точек копания, траектория ковша и высота выгрузки в самосвал.

Когда нужно остановить подбор машины, а когда — земляные работы

Отсутствие данных может остановить подбор экскаватора: пока информацию не получили, нельзя подтвердить выбор. Это не то же самое, что обязательная остановка земляных работ, когда её требуют действующие для объекта правила.

Ситуация Чего делать нельзя Что делать дальше
Нет данных о грунте, откосе или допустимом расстоянии до бровки Выбирать место установки только по массе машины или ширине гусениц Получить инженерные данные, учесть нагрузку на откос и проверить место установки
Работы в охранной зоне действующих коммуникаций Считать, что маленькому экскаватору не нужны обязательные согласования Проверить требования к наряду-допуску, письменному разрешению владельца и наблюдению за работами
Копание непосредственно рядом с действующими подземными коммуникациями Считать согласование пересечения выемки разрешением копать ковшом вплотную к сети Соблюдать п. 124: работать лопатами без ударного инструмента; согласование землеройной машины при пересечении — отдельное условие
Найдены не указанные в документации коммуникации, подземные сооружения или взрывоопасные материалы Продолжать копание, просто заменив экскаватор Остановить земляные работы; дальнейшие действия определяет ответственный за их производство
Нет отвода воды, хотя он необходим для этих работ Не учитывать возможность размыва грунта и обрушения стенок До начала работ проверить предусмотренный документацией отвод поверхностных и подземных вод
Не подтверждена совместимость навески или ковш не достаёт до нужной точки Полагаться только на совпадение крепления или просто переставить машину Проверить документы на оборудование либо изменить схему и снова её подтвердить

Для строительных земляных работ в России действуют Правила по охране труда при строительстве, реконструкции и ремонте, утверждённые приказом Минтруда России от 11.12.2020 № 883н, в редакции от 29.04.2025. В них установлены следующие требования:

  • Пункт 121: при соответствующих профессиональных рисках типы землеройных машин и места их установки выбирают в организационно-технологической документации.
  • Пункт 122: до начала земляных работ предусматривают отвод воды.
  • Пункт 123: в названных в нём условиях требуются наряд-допуск и наблюдение.
  • Пункт 124: действуют ограничения на работы возле действующих коммуникаций.
  • Пункт 125: если обнаружены не отражённые в документации коммуникации, подземные сооружения или взрывоопасные материалы, земляные работы нужно приостановить.

Эти Правила применяются к строительному производству, указанному в их области действия. Они не являются универсальной инструкцией для любых работ экскаватором.

Пункт 124 различает две ситуации. Непосредственно возле действующих подземных коммуникаций грунт разрешено разрабатывать только лопатами, без ударного инструмента. Там, где выемка пересекает действующие коммуникации, не защищённые от механических повреждений, применение землеройных машин разрешается по согласованию с организациями-владельцами. Согласование пересечения не отменяет запрет на работу ковшом в непосредственной близости от сети. В охранных зонах дополнительно учитывают пункты 23–24 и 123 Правил.

В России в пределах своей области применения действует СП 45.13330.2017 «Земляные сооружения, основания и фундаменты». Изменение № 4 к нему утверждено приказом Минстроя России от 03.06.2026 № 354/пр. Основная дата введения — 04.07.2026, но отдельные положения начинают действовать только 01.03.2027. Значит, на 12.10.2026 нельзя считать вступившими в силу все положения изменения.

Ни этот СП, ни перечисленные пункты приказа № 883н не устанавливают одного расстояния, на котором любой экскаватор можно поставить от любой бровки. Место установки выбирают по условиям объекта, нагрузке на откос и необходимым инженерным решениям.

Три возможных результата проверки экскаватора

После технической проверки присвойте машине один из трёх статусов. Допуск к сравнению цен не означает разрешения начинать работы.

Статус Основание Действие
Допущен к экономическому сравнению Подтверждены комплектация, рабочая зона, допустимость установки и всех необходимых операций Рассчитать длительность и стоимость
Отклонён Машина не выполняет обязательное требование Исключить эту комплектацию либо изменить решение и проверить его заново
Недостаточно данных Не хватает важных документов, измерений или подтверждений Запросить недостающие сведения; пока не считать машину ни подходящей, ни неподходящей

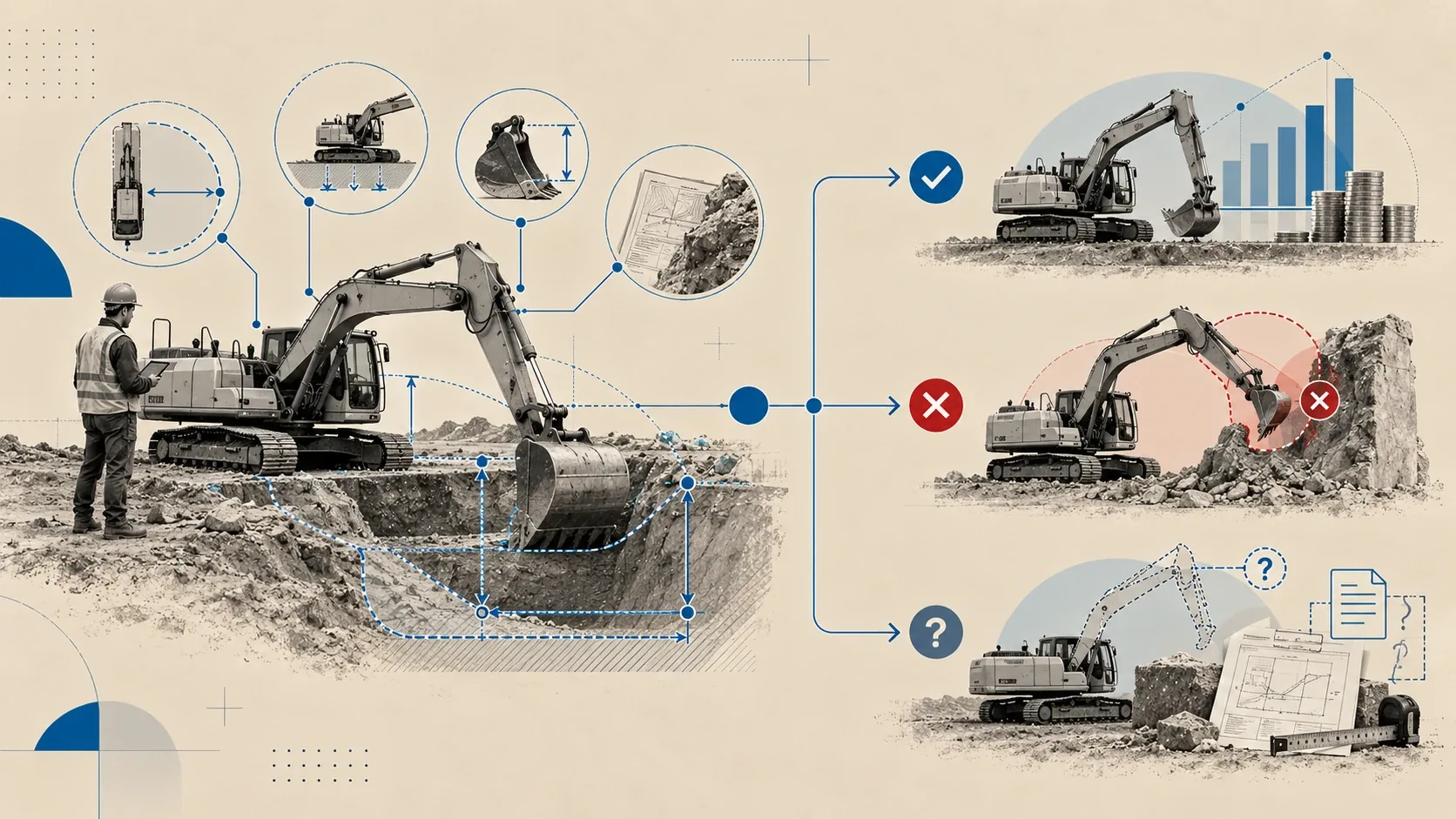

Схема технической проверки экскаватора с тремя результатами: допуск к сравнению стоимости, отклонение из-за несоответствия требованиям и запрос недостающих данных.

Как сравнить выработку и стоимость экскаваторов

Если экскаватор складывает грунт в отвал, его выработка зависит от продолжительности цикла, материала, доступного рабочего времени и рабочей зоны. Если грунт грузят в самосвалы, нужно учитывать ещё и скорость его вывоза. Для работ без самосвалов такого ограничения нет.

Как рассчитать выработку по объёму ковша и времени цикла

Предварительную выработку за час считают в кубометрах разрыхлённого материала:

$$ Q*{\text{маш}}=V*{\text{ном}}\times k*{\text{нап}}\times\frac{3600}{t*{\text{ц}}}\times k_{\text{вр}} $$

Обозначение Что подставить в формулу Единица измерения
$$ (V_{\text{ном}}) $$ Номинальный объём ковша м³
$$ (k_{\text{нап}}) $$ Насколько заполнен ковш относительно принятого объёма Коэффициент без единиц
$$ (t_{\text{ц}}) $$ Время на копание, поворот, выгрузку и возвращение ковша с
$$ (k_{\text{вр}}) $$ Доля времени, когда выполняются учтённые рабочие циклы, без ожидания самосвалов Коэффициент без единиц
$$ (Q_{\text{маш}}) $$ Рассчитанная выработка машины за час м³ разрыхлённого материала/ч

Номинальный объём ковша и коэффициент наполнения должны описывать объём в одной системе измерения. Ковш не обязательно заполняется до номинального объёма. Продолжительность цикла (t*{$\text{ц}})$ и долю рабочего времени (k*{$\text{вр}})$ для первого расчёта можно взять как условные значения, а затем уточнить по наблюдениям в сравнимых условиях.

В отчёте Caterpillar VisionLink Cycle Details – Single Asset для экскаваторов есть данные о рабочих циклах и остановках. Однако эта функция доступна только на поддерживаемых машинах, с нужной подпиской и настройками. Нельзя предполагать, что она установлена на каждом экскаваторе. Результат формулы — предварительная оценка, а не гарантированная выработка.

При погрузке в самосвалы выработка всей системы ограничивается более медленным звеном. В упрощённой модели с равномерным вывозом это записывают так:

$$ Q*{\text{системы}}\le\min(Q*{\text{маш}},Q_{\text{вывоза}}) $$

($Q_{\text{вывоза}})$ — сколько кубометров разрыхлённого материала самосвалы могут увезти за час. Для расчёта нужны объём кузовов и допустимая масса груза, плотность материала, количество самосвалов, время полного рейса с возвращением и маневрирование. Даже если грунт помещается в кузов по объёму, его масса может превысить допустимую.

В материалах Caterpillar о совместной работе экскаватора и самосвалов рассматриваются время цикла, заполнение ковша, размеры при погрузке и пропускная способность вывоза.

Ожидание самосвалов нельзя учитывать дважды. Его включают либо в (k*{$\text{вр}})$, либо в ограничение через (Q*{$\text{вывоза}}).$ В примере ниже ожидание не входит в ($k_{\text{вр}})$: ограничение учитывается через вывоз. На практике неравномерная подача машин, очереди и нехватка мест для погрузки могут ещё сильнее снизить выработку.

Пример расчёта: два экскаватора А и Б

Предположим, два экскаватора, А и Б, уже прошли все технические проверки. Нужно погрузить 450 м³ разрыхлённого материала. Сравним, сколько времени и денег потребует каждая машина при разных возможностях вывоза.

Исходные данные Экскаватор А Экскаватор Б
Номинальная вместимость ковша 0,8 м³ 1,2 м³
Коэффициент наполнения 0,85 0,85
Время цикла 30 с 32 с
Доля времени на работу без ожидания транспорта 0,65 0,58
Условная цена за час 2800 ₽ 3200 ₽
Расчётная выработка 53,04 м³/ч 66,56 м³/ч

Подставим значения в формулу:

$$ Q\*\{\mathrm\{A\}\}=0\{\,\}8\times0\{\,\}85\times\frac\{3600\}\{30\}\times0\{\,\}65=53\{\,\}04\\ \text\{м\}^3/\text\{ч\} $$$$ Q\*\{\text\{Б\}\}=1\{\,\}2\times0\{\,\}85\times\frac\{3600\}\{32\}\times0\{\,\}58=66\{\,\}555\approx66\{\,\}56\\ \text\{м\}^3/\text\{ч\} $$

Теперь зададим условия оплаты. Одна смена длится 8 часов. Каждую начатую смену оплачивают полностью, а оставшуюся после первых 8 часов работу переносят на следующую. Доставка каждого экскаватора стоит 6000 ₽. Остальные затраты на экскаватор либо одинаковы, либо отсутствуют. Эти условия действуют только в учебном примере.

Стоимость экскаватора и одного кубометра результата считаем по формулам:

$$ C\*\{\text\{экскаватора\}\}=C\*\{\text\{оплаченного времени\}\}\+C\*\{\text\{доставки\}\}\+C\*\{\text\{навески\}\}\+C\*\{\text\{доплат\}\} $$$$ C\*\{\text\{единицы\}\}=\frac\{C\*\{\text\{экскаватора\}\}\}\{V\*\{\text\{результата\}\}\} $$

Если какой-то расход уже включён в ставку, второй раз его не прибавляют.

Условия вывоза Машина Выработка системы Минимальное расчётное время для 450 м³ Оплаченные смены Стоимость экскаватора ₽ за м³ результата
Вывоз достаточный А 53,04 м³/ч 8,48 ч 2 50 800 ₽ 112,89
Вывоз достаточный Б 66,56 м³/ч 6,76 ч 1 31 600 ₽ 70,22
Вывоз ограничен 45 м³/ч А Не более 45 м³/ч Не менее 10 ч 2 50 800 ₽ 112,89
Вывоз ограничен 45 м³/ч Б Не более 45 м³/ч Не менее 10 ч 2 57 200 ₽ 127,11

Стоимость рассчитана по количеству оплаченных смен. Например, для Б при достаточном вывозе: (1 $\times$ 8 $\times$ 3200 + 6000 = 31,600\ $\text{₽}).$

Когда самосвалы успевают вывозить весь грунт, по учтённым расходам на экскаватор дешевле Б. Если вывоз ограничен 45 м³/ч, дешевле становится А. Это сравнение только затрат на экскаваторы, а не всей стоимости земляных работ вместе с самосвалами. В варианте с ограниченным вывозом 10 часов — минимальное время в идеальной модели равномерной работы, а не обещанный срок.

При каком вывозе выгоднее экскаватор Б

Чтобы вывезти 450 м³ за 8 часов, самосвалы должны в среднем принимать такой объём за час:

$$ Q_{\text{порог}}=\frac{450}{8}=56{,}25\ \text{м}^3/\text{ч} $$

Экскаватор Б по расчёту выдаёт 66,56 м³/ч. Поэтому в идеализированной модели он может закончить работу за одну смену, если самосвалы увозят не меньше 56,25 м³/ч. Экскаватор А выдаёт 53,04 м³/ч и не успеет за одну смену даже при неограниченном вывозе.

Если вывоз равномерный и составляет от 28,125 м³/ч включительно до 56,25 м³/ч не включительно, обе машины в этой модели требуют двух оплачиваемых смен. Ниже верхней границы Б не успевает вывезти 450 м³ за 8 часов. Начиная с нижней границы обе машины успевают за 16 часов.

В этом диапазоне при заданных ставках дешевле А. Как только вывоз достигает 56,25 м³/ч, Б может уложиться в одну смену и получает преимущество по числу оплаченных смен.

Если самосвалы приходят неравномерно или возникают перерывы, нужен дополнительный запас времени. Достижение расчётного порога само по себе не гарантирует завершение работы за смену.

Сколько можно дополнительно потратить на вывоз, чтобы выбрать Б?

Сейчас вывоз ограничен 45 м³/ч. Чтобы Б мог закончить работу за смену, его нужно увеличить хотя бы на 11,25 м³/ч — до 56,25 м³/ч. В исходном варианте А при 45 м³/ч расходы на экскаватор составляют 50 800 ₽, а для Б при достаточном вывозе — 31 600 ₽.

Разница в расходах на экскаваторы:

$$ 50,800-31,600=19,200\ \text{₽} $$

19 200 ₽ — предельная разница в затратах на вывоз между двумя сценариями, при которой выбор Б ещё может быть выгоднее. Но только если все прочие неучтённые расходы действительно одинаковы. Эту сумму получили исключительно из разницы расходов на экскаватор: (50,800 - 31,600\ $\text{₽}).$

Если полный вывоз грунта со скоростью 56,25 м³/ч обойдётся менее чем на 19 200 ₽ дороже, чем при 45 м³/ч, вариант Б будет дешевле по двум учтённым группам затрат: экскаватор и самосвалы. Если дополнительные транспортные расходы превысят эту сумму, дешевле окажется исходный вариант А.

Для проверки нужно посчитать полные расходы на транспорт в обоих сценариях: количество самосвалов, их ставки, оплачиваемое время, рейсы и простой. Пока этих данных нет, нельзя назвать ни итоговую стоимость, ни фактическую экономию.

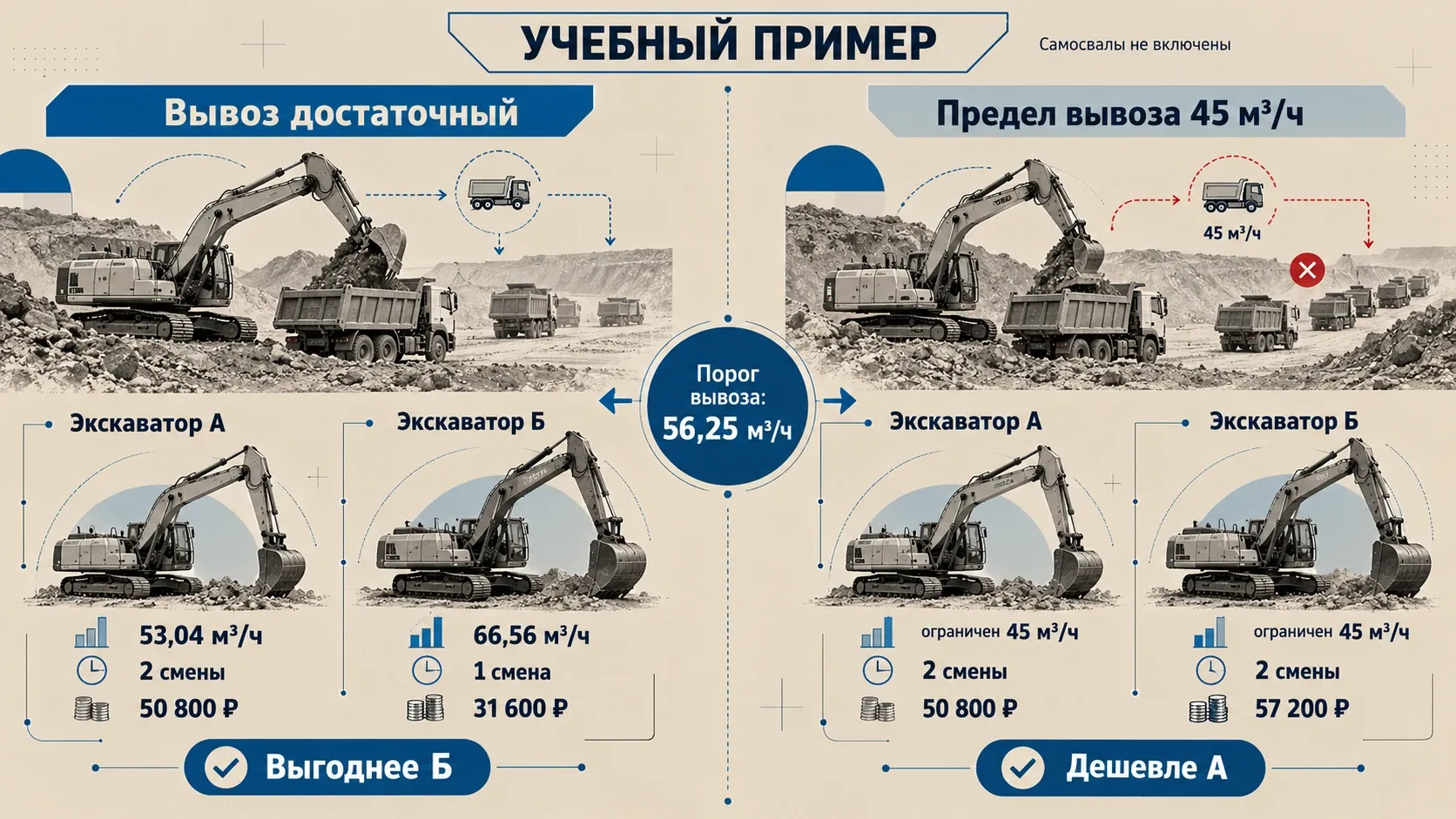

Сравнение экскаваторов А и Б при достаточном и ограниченном вывозе грунта: производительность, количество смен и расходы при пороге 56,25 м³/ч.

Как сравнить предложения по аренде экскаватора

Сравнивать только цену за час неправильно. Во всех предложениях должны совпадать объём работ и планируемый график, а правила оплаты каждого поставщика нужно учитывать отдельно.

Что сравнивать Какие данные нужны Как посчитать
Комплектация Модель, стрела, рукоять, ковш, навеска Сравнивать только технику, прошедшую проверку для объекта
Ставка и минимальная смена Цена за час или смену, минимальное оплачиваемое время Считать все оплачиваемые часы, а не только фактическую работу
Количество смен Одинаковый объём и сопоставимый вывоз грунта Округлять оплачиваемые смены по условиям каждого коммерческого предложения
Доставка и перестановки Подача, обратная доставка и перемещение по объекту Прибавить подтверждённые суммы, если они не включены в ставку
Машинист, топливо и навеска Что включено в цену и за что платят отдельно Не прибавлять то, что уже оплачено в составе ставки
Простой, сверхурочная работа, налоги Как начисляют доплаты, что входит в цену, какие условия оплаты Привести предложения к сопоставимым условиям

Итоговую сумму рассчитывают по формуле выше: оплачиваемое время + доставка + навеска + доплаты, которые ещё не включены в другие статьи. Затем делят её на одинаковый объём выполненных работ, измеренный для грунта в одном и том же состоянии. Затраты на самосвалы либо включают в оба варианта, либо не включают ни в один, как в учебном примере.

Точную продолжительность смены, ставку и правила оплаты берут из коммерческого предложения на конкретную машину. В брифе перечислены расчёты с НДС и без НДС, наличная и безналичная оплата, предоплата и постоплата. Это не означает, что все варианты доступны одновременно по любой сделке.

Контрольный лист: подходит ли экскаватор для работ

Заполните такую карточку для каждого кандидата. Рядом с каждым значением укажите, откуда оно взято: из паспорта конкретной комплектации, обмера площадки, наблюдения за работой или условного допущения.

Что проверить Что записать Результат проверки
Вид работ и результат Операция, объём, состояние грунта и единица измерения Подтверждено / нет данных
Какая машина Модель, стрела, рукоять, ковш, навеска, идентификатор Подтверждено / нет данных
Рабочая зона Точки копания на плане и разрезе, высота и путь выгрузки Проходит / не проходит / нет данных
Проезд и основание Проезд, место для поворота, установка, уклоны, коммуникации Проходит / не проходит / нет данных
Навесное оборудование Масса, крепление, требуемые расход и давление при необходимости Подтверждено / не подходит / нет данных
Выработка и вывоз Время цикла, наполнение ковша, полезное время, возможности самосвалов Расчёт / допущение / нет данных
Условия аренды Ставка, минимальная оплата, доставка, доплаты, порядок расчётов Подтверждено КП / нет данных
Итог Допущен к экономическому сравнению / отклонён / недостаточно данных Причина решения, дата и ответственный

Паспортные характеристики действуют для указанной комплектации машины. Обмеры относятся к обследованной площадке, а измеренное время цикла — к условиям конкретного наблюдения. Условные коэффициенты и ставки из учебного примера нельзя выдавать за реальные показатели техники. Если не хватает важных данных, запишите, что именно нужно уточнить. В том числе проверьте основание и откосы, отвод воды, ограничения рядом с действующими коммуникациями и возможность безопасно пройти весь рабочий цикл.

Контрольный лист проверки экскаватора с восемью пунктами, полями для источников данных, статусов и уточнений, а также итоговым решением о пригодности техники к экономическому сравнению.

Источники

  1. Минтруд России. Приказ от 11.12.2020 № 883н «Об утверждении Правил по охране труда при строительстве, реконструкции и ремонте», ред. от 29.04.2025, пункты 1, 21–24, 120–125; действует до 01.09.2031; изменение срока — приказ Минтруда от 29.04.2025 № 287н, п. 29.
  2. Росстандарт. СП 45.13330.2017 «Земляные сооружения, основания и фундаменты», статус «Действует»; изменение № 4, приказ Минстроя России от 03.06.2026 № 354/пр, даты 04.07.2026 и 01.03.2027.
  3. Caterpillar. 325 Hydraulic Excavator, Tier 4 / Stage V, Product Specifications, «Working Ranges and Forces»: конфигурация Reach boom 5.7 m / Reach stick 2.9 m / HD bucket 1.19 m³; максимальная глубина 6700 мм, глубина с ровным дном 2440 мм — 6520 мм, вертикальная стенка — 4880 мм.
  4. Caterpillar. 304 Mini Excavator, Product Specifications, «Dimensions — Standard Stick», «Dimensions — Long Stick», «Weights».
  5. Caterpillar. «Material Density Tables To Help Estimate Earthwork Volumes», определения Bank / Loose / Compacted Volume (опубликовано в 2025 г.).
  6. Volvo Construction Equipment. «How to select the right excavator bucket for your application», 2019; разделы «Excavator specifications», «Material density», «Hauler/truck capacity».
  7. Caterpillar. «How to Choose a Hydraulic Hammer for Your Applications», раздел «Hydraulic Requirements» и «Mounting Systems».
  8. Caterpillar. «Five Tips for Choosing Excavator Attachments», разделы о модели машины, гидравлическом расходе/давлении и совместимости навески.
  9. Caterpillar. «Cat Hauling Solutions», разделы «How do loading techniques make a difference…», «How do I determine my best loader/hauler pass match fit?».
  10. Caterpillar VisionLink Productivity. «Cycle Details – Single Asset Report (CSV)», разделы «Excavators», «PerformancePro» и «Advanced Productivity», 2026.
